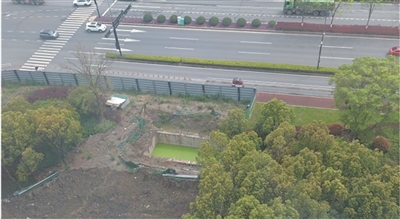

近日,橙友Ezp6aWeQ在橙柿互动App橙柿直通车论坛发帖:我们楼下有个工程开工好几年了,挖了两个很大的臭水坑,现在天气热起来又要开始养蚊子了。请问一下什么时候完工?地址在104国道与网周路交叉口。
余杭水务回复:市民反映的东西大道(瓶窑至良渚)污水主干管工程施工影响问题,涉及施工段为104国道北侧沉井施工区域。目前,该项目横穿104国道顶管段的工作井与接收井已全部施工完成,顶管作业暂未启动,主要原因是前期办理的土方消纳手续因原消纳点使用期限届满,无法继续使用。
待新土方消纳手续正式办结后,我司将立即调配施工力量,计划于4月20日左右启动横穿104国道段管道顶管施工,全力以赴加快项目建设,确保工程早日建成投用。
为最大限度降低施工停滞期间对周边居民日常生活的影响,我司将落实以下防护措施:一是及时抽排沉井内积水,全面消除积水安全隐患,减少环境干扰;二是在沉井区域上方临时加盖防护滤网,最大程度减轻对周边居民的各类影响。
该施工段计划于4月底前基本完成主体施工,5月底前全面开展场地清理、绿化恢复等收尾工作。
下一步,我司将持续优化施工方案、加快施工节奏,高效推进场地复原,尽快恢复区域原有环境面貌,切实保障周边居民正常生产生活秩序。(记者 陈彬)
